Do đâu dự án điện gió Hòa Thắng 4.700 tỷ đồng bị ‘tắc’?

THANH THUÝ
09:37 09/05/2024

Dự án Nhà máy điện gió Hòa Thắng 1.2 có tổng mức đầu tư 4.700 tỷ đồng. Đến nay đã gần 20 tháng, mặc dù công ty đã hoàn thành 25/25 trụ gió của tổ hợp nhà máy nhưng chưa được nghiệm thu, chưa được cấp giấy phép hoạt động điện lực, gây ảnh hưởng lớn tới doanh nghiệp.

“Vướng” đủ thứ

Theo thông tin công bố, Dự án điện gió Hòa Thắng 1.2 có cường độ công suất 100 MW, là dự án được Thủ tướng Chính phủ bổ sung vào Quy hoạch điện VII điều chỉnh. Dự án này có tổng mức đầu tư 4.700 tỷ đồng, thời điểm đưa vào vận hàng theo quy hoạch trong giai đoạn 2020-2022.

Hoa-Thang-1-2

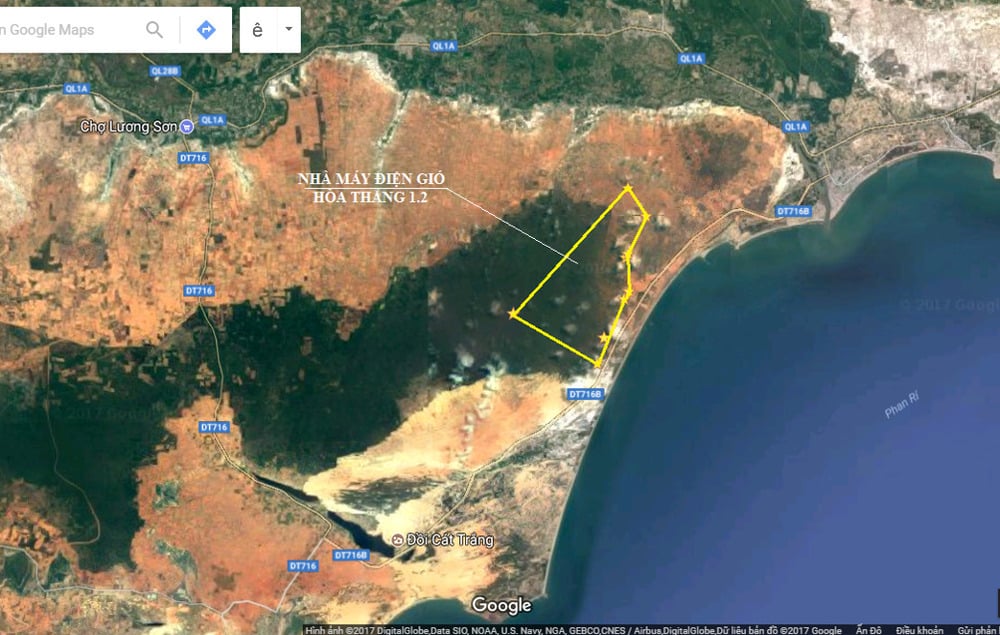

Vị trí nhà máy điện gió Hòa Thắng 1.2 (khoanh vàng) với tổng vốn đầu tư gần 5.000 tỷ đồng.

Ông Vũ Đức Toàn, Phó Tổng giám đốc Công ty CP Năng lượng Hòa Thắng cho biết, dự án Nhà máy điện gió Hòa Thắng 1.2 được UBND tỉnh Bình Thuận quyết định chấp thuận chủ trương đầu tư vào ngày 17/4/2017 và điều chỉnh ngày 17/1/2019 với quy mô dự án 100 MW, tổng vốn đầu tư khoảng 4.700 tỷ đồng, triển khai tại xã Hòa Thắng và thị trấn Chợ Lầu (Bắc Bình, Bình Thuận).

Dự án được HĐND tỉnh Bình Thuận thông qua danh mục dự án thuộc trường hợp Nhà nước thu hồi đất để phát triển kinh tế-xã hội vì mục đích công cộng trong năm 2018 tại Nghị quyết số 40/2017/NQ-HĐND ngày 19/12/2017; năm 2021 tại Nghị quyết số 41/NQ-HĐND ngày 03/12/2020 và Nghị quyết số 48/NQ-HĐND ngày 26/10/2021.

Tại văn bản gửi Sở Công Thương Bình Thuận ngày 30/8/2021, Công ty CP Năng lượng Hòa Thắng khẳng định, diện tích đất của dự án (điện gió Hòa Thắng 1.2) xin chuyển đổi mục đích sử dụng rừng và đất rừng đảm bảo tuân thủ quy định pháp luật và không chồng lấn vào dự án khác.

Ông Vũ Đức Toàn cho biết, đến nay đã gần 20 tháng, mặc dù công ty đã hoàn thành 25/25 trụ gió của tổ hợp nhà máy nhưng chưa được nghiệm thu, chưa được cấp giấy phép hoạt động điện lực. Điều này đã gây ảnh hưởng lớn tới doanh nghiệp.

“Chúng tôi mong muốn sớm được tháo gỡ khó khăn, vướng mắc đối với dự án, tạo điều kiện cho công ty có cơ sở hoàn tất các thủ tục, triển khai thi công hoàn thiện một số hạng mục chính, giảm thiểu thiệt hại về kinh tế”, ông Toàn nói.

Theo dự kiến, Nhà máy điện gió Hòa Thắng 1.2 sẽ đưa vào vận hành, phát điện trong quý IV/2024, góp phần bổ sung sản lượng điện, phục vụ nhu cầu phát triển kinh tế - xã hội của đất nước và khu vực. “Hiện công ty vẫn phải chi phí thuê chuyên gia nước ngoài bảo dưỡng, duy trì thiết bị điện tử... Do đó, rất mong được tháo gỡ sớm để tránh lãng phí nguồn tài nguyên thiên nhiên và nguồn lực xã hội”, đại diện Công ty CP Năng lượng Hòa Thắng bày tỏ.

Tại cuộc họp mới đây, ông Nguyễn Hồng Hải, Phó Chủ tịch UBND tỉnh Bình Thuận cho biết, dự án đã được Thủ tướng Chính phủ chấp thuận chủ trương chuyển mục đích sử dụng rừng để thực hiện dự án và UBND tỉnh đã phê duyệt phương án trồng rừng thay thế.

Tuy nhiên, vướng mắc ở chỗ, nhà đầu tư chuyển thi công từ tháng 6/2021 sang đầu quý I/2022. Tại thời điểm này, Thủ tướng Chính phủ chưa cho chủ trương chuyển đổi mục đích rừng sang mục đích khác. Vì thế, nhà đầu tư thi công là vi phạm Luật Đất đai năm 2013 và Luật Lâm nghiệp năm 2017. Ngoài ra, dự án còn triển khai trên cả khu vực dự trữ khoáng sản titan của tỉnh Bình Thuận.

Xử lý thế nào?

Nhằm tháo gỡ cho Dự án điện gió Hòa Thắng, mới đây, lãnh đạo Bộ Công Thương đã có buổi làm việc với lãnh đạo UBND tỉnh Bình Thuận và chủ đầu tư dự án. Được biết, tại buổi làm việc, sau khi nghe ý kiến của UBND tỉnh Bình Thuận, chủ đầu tư, đại diện các Bộ, ngành và đại diện các đơn vị thuộc Bộ Công Thương, Bộ trưởng Nguyễn Hồng Diên nhận định, dự án Nhà máy điện gió Hoà Thắng 1.2 là tổ hợp nằm trong Quy hoạch điện VII điều chỉnh, triển khai theo quyết định chấp thuận chủ trương đầu tư của UBND tỉnh Bình Thuận năm 2017.

Theo Bộ trưởng Diên, để giải quyết các vấn đề chủ đầu tư dự án Nhà máy điện gió Hoà Thắng 1.2 đề xuất, UBND tỉnh Bình Thuận sớm làm việc với Bộ Tư pháp, Bộ NN&PTNT xem xét việc dự án có đủ điều kiện để tiếp tục thực hiện (sau khi dự án đã bị xử phạt hành chính do triển khai trước khi có Quyết định của Chính phủ về chuyển đổi đất rừng và chuyển đổi mục đích sử dụng đất rừng sang đất phi nông nghiệp).

UBND tỉnh Bình Thuận cần khẩn trương làm việc với Bộ TN&MT để làm rõ và hướng dẫn xử lý việc dự án triển khai trên đất dự trữ khoáng sản, đặc biệt là hơn 2 héc ta diện tích dự án nằm trong khu vực đất khai thác khoáng sản.

Bộ NN&PTNT cùng làm việc với tỉnh Bình Thuận để xem xét vấn đề chuyển đổi rừng và chuyển đổi mục đích sử dụng đất rừng trong trường hợp cụ thể của dự án.

Với Công ty Năng lượng Hoà Thắng, cần nỗ lực hơn nữa cùng với UBND tỉnh Bình Thuận làm việc với các Bộ, ngành liên quan để tháo gỡ các vướng mắc.

Bộ trưởng Nguyễn Hồng Diên cũng cho biết, với các đơn vị thuộc Bộ Công Thương, căn cứ chức năng nhiệm vụ, đôn đốc các địa phương báo cáo trước ngày 15/5 về các dự án năng lượng, nhất là điện gió, điện mặt trời trên địa bàn tỉnh Bình Thuận có vướng mắc, khó khăn mà chưa đi vào hoạt động để có báo cáo trình Chính phủ trước ngày 20/5 nhằm để có chủ trương tổng thể giải quyết vấn đề này.

Người đứng đầu ngành Công Thương cũng khẳng định, riêng dự án Nhà máy điện gió Hoà Thắng 1.2 sau khi hoàn tất các thủ tục theo quy định của pháp luật, Bộ sẽ tạo mọi điều kiện thuận lợi để sớm đi vào hoạt động.

  • Cùng chuyên mục
'Hệ sinh thái' đưa Quảng Trị thành trung tâm năng lượng của miền Trung

'Hệ sinh thái' đưa Quảng Trị thành trung tâm năng lượng của miền Trung

Tích hợp cho mình nhiều loại hình năng lượng từ thủy điện, nhiệt điện, điện khí, điều này giúp Quảng Trị hình thành ‘hệ sinh thái’ năng lượng riêng biệt của mình.

Đầu tư - 23/11/2025 06:35

Đà Nẵng đón thêm hàng nghìn căn hộ mới đủ điều kiện mở bán

Đà Nẵng đón thêm hàng nghìn căn hộ mới đủ điều kiện mở bán

Đà Nẵng vừa bổ sung nguồn cung lớn cho thị trường khi Sở Xây dựng thông báo hàng nghìn căn hộ tại FPT Plaza 4 và dự án nhà ở xã hội Đại Địa Bảo đủ điều kiện mở bán theo quy định.

Đầu tư - 23/11/2025 06:27

'Chi phí không còn là lợi thế cạnh tranh hút FDI vào khu công nghiệp'

'Chi phí không còn là lợi thế cạnh tranh hút FDI vào khu công nghiệp'

Bảng giá đất mới 2026 và việc kết thúc ưu đãi thuế Thu nhập Doanh nghiệp cho khách thuê trong khu công nghiệp (KCN) sẽ thay đổi luật chơi. Thay vào đó, cần xây dựng niềm tin và củng cố năng lực hợp tác quốc tế bằng chất lượng nguồn cung, dịch vụ giá trị gia tăng, nâng cao tính chuyên nghiệp và minh bạch.

Đầu tư - 22/11/2025 14:02

Diễn biến mới tại dự án NƠXH 509 tỷ của liên danh Tiến Đạt - Toàn Cầu ở Quảng Trị

Diễn biến mới tại dự án NƠXH 509 tỷ của liên danh Tiến Đạt - Toàn Cầu ở Quảng Trị

Dự án NƠXH Bảo Ninh 1 vừa có 432 căn hộ đủ điều kiện giao dịch sau khi hoàn tất thủ tục pháp lý, tạo thêm lựa chọn an cư cho người dân Quảng Trị.

Đầu tư - 22/11/2025 11:01

Tập đoàn Trường Hải muốn làm 2 tuyến metro ở TP.HCM

Tập đoàn Trường Hải muốn làm 2 tuyến metro ở TP.HCM

Sở Xây dựng TP.HCM cho biết, đã có hàng loạt doanh nghiệp đang nghiên cứu, đề xuất tham gia đầu tư các tuyến đường sắt đô thị (metro) tại TP.HCM. Trong đó, Tập đoàn Trường Hải đã đề xuất triển khai tuyến Metro số 2 (đoạn Bến Thành - Thủ Thiêm) và tuyến Thủ Thiêm - Long Thành theo hình thức PPP và UBND TP.HCM đang chỉ đạo các cơ quan xem xét đề xuất này.

Đầu tư - 21/11/2025 16:04

Vingroup xây bến cảng quốc tế hơn 8.800 tỷ tại Hà Tĩnh

Vingroup xây bến cảng quốc tế hơn 8.800 tỷ tại Hà Tĩnh

Bến cảng Sơn Dương tại Vũng Áng với quy mô lớn, hiện đại, tầm quốc tế sẽ được Vingroup triển khai xây dựng tại Hà Tĩnh.

Đầu tư - 21/11/2025 13:17

Nhu cầu cao, nhà đầu tư vẫn chưa mặn mà với nhà ở xã hội

Nhu cầu cao, nhà đầu tư vẫn chưa mặn mà với nhà ở xã hội

Huế hiện có 13 dự án nhà ở xã hội đã và đang triển khai, dù nhu cầu thị trường cao, nhưng vì nhiều lý do vẫn chưa nhận được sự quan tâm mạnh mẽ của các nhà đầu tư.

Đầu tư - 21/11/2025 12:15

Đà Nẵng cần 19.500 tỷ để giải phóng mặt bằng đường sắt tốc độ cao

Đà Nẵng cần 19.500 tỷ để giải phóng mặt bằng đường sắt tốc độ cao

TP. Đà Nẵng đang gấp rút chuẩn bị công tác giải phóng mặt bằng cho Dự án đường sắt tốc độ cao Bắc - Nam đoạn qua địa bàn, dự kiến cần hơn 19.500 tỷ đồng cho bồi thường, hỗ trợ và tái định cư.

Đầu tư - 20/11/2025 15:01

TP.HCM sẵn sàng vận hành Trung tâm tài chính quốc tế

TP.HCM sẵn sàng vận hành Trung tâm tài chính quốc tế

TP.HCM đã có các bước chuẩn bị trên các phương diện từ cơ sở vật chất, hạ tầng không gian, hạ tầng số, bộ máy, nguồn nhân lực... để phục vụ cho việc vận hành, đưa Trung tâm tài chính quốc tế đi vào hoạt động ngay sau khi nghị định hướng dẫn được Chính phủ ban hành.

Đầu tư - 20/11/2025 06:45

Giá đất nền tại trung tâm TP.HCM tăng gần 400% trong 10 năm

Giá đất nền tại trung tâm TP.HCM tăng gần 400% trong 10 năm

Trong giai đoạn 2015-2025, giá bất động sản trung tâm TP.HCM tăng mạnh trên tất cả các phân khúc, nhưng mức tăng không đồng đều. Đất nền dẫn đầu với mức tăng 384% (25 lên 121 triệu đồng/m2), tiếp theo là chung cư tăng 197% (31 lên 92 triệu đồng/m2), nhà riêng tăng 168% (56 lên 150 triệu đồng/m2) và nhà mặt phố tăng 134% (92 lên 215 triệu đồng/m2).

Đầu tư - 19/11/2025 16:25

Honda Mobilityland muốn đưa giải đua MotoGP, F1 về Tây Ninh

Honda Mobilityland muốn đưa giải đua MotoGP, F1 về Tây Ninh

Tập đoàn Honda Mobilityland của Nhật Bản đã giới thiệu với lãnh đạo tỉnh Tây Ninh về đề án triển khai dự án Trường đua Quốc tế Tây Ninh. Đây là một tổ hợp thể thao - giải trí - du lịch quy mô hơn 600 ha, nhằm tổ chức các sự kiện quanh năm như đua xe, e-sports, lễ hội âm nhạc và triển lãm công nghệ.

Đầu tư - 19/11/2025 11:01

Thaco Agri đề xuất hình thành Khu liên hợp nông nghiệp tại Gia Lai

Thaco Agri đề xuất hình thành Khu liên hợp nông nghiệp tại Gia Lai

Thaco Agri đề xuất hình thành Khu liên hợp nông nghiệp tại Gia Lai, mô hình kết hợp trồng cây ăn trái, cây công nghiệp và chăn nuôi bò trên diện tích cao su chết, kém hiệu quả.

Đầu tư - 19/11/2025 10:58

Lý do hãng chip Đài Loan Panjit thâu tóm công ty bán dẫn vốn Nhật ở TPHCM

Lý do hãng chip Đài Loan Panjit thâu tóm công ty bán dẫn vốn Nhật ở TPHCM

Khoản đầu tư vào Torex Việt Nam giúp củng cố cơ sở sản xuất của Panjit tại Đông Nam Á, tăng cường tính bền bỉ của chuỗi cung ứng.

Đầu tư - 19/11/2025 06:45

Tổ chức tài chính ngoại mạnh tay rót vốn vào nông nghiệp bền vững của Việt Nam

Tổ chức tài chính ngoại mạnh tay rót vốn vào nông nghiệp bền vững của Việt Nam

Định chế tài chính phát triển hàng đầu châu Âu DEG, Ngân hàng phát triển Hà Lan (FMO), Quỹ khí hậu và phát triển Hà Lan (DFCD) đã đầu tư lớn vào nông nghiệp bền vững tại Việt Nam trong thời gian qua.

Đầu tư - 18/11/2025 17:07

Cảng Quốc tế Long An ký hợp tác chiến lược với Cảng Kobe của Nhật Bản

Cảng Quốc tế Long An ký hợp tác chiến lược với Cảng Kobe của Nhật Bản

Với tiềm năng phát triển kinh tế biển mạnh mẽ của hai quốc gia có đường bờ biển dài, sự hợp tác giữa Cảng Quốc tế Long An của Việt Nam và Cảng Kobe của Nhật Bản được kỳ vọng thúc đẩy giao thương, giảm chi phí Logistics, tăng lợi ích cho doanh nghiệp trong khu vực.

Đầu tư - 18/11/2025 12:40

Haeco dự kiến đầu tư tổ hợp bảo dưỡng máy bay 360 triệu USD tại Vân Đồn

Haeco dự kiến đầu tư tổ hợp bảo dưỡng máy bay 360 triệu USD tại Vân Đồn

Tổ hợp sẽ do Tập đoàn Haeco – doanh nghiệp hàng đầu thế giới trong lĩnh vực bảo dưỡng, sửa chữa và đại tu máy bay – cùng một số đối tác khác đầu tư.

Đầu tư - 18/11/2025 10:06
