EVNNPT quyết tâm hoàn thành Dự án TBA 220kV Vũng Áng và đấu nối trong tháng 7/2025

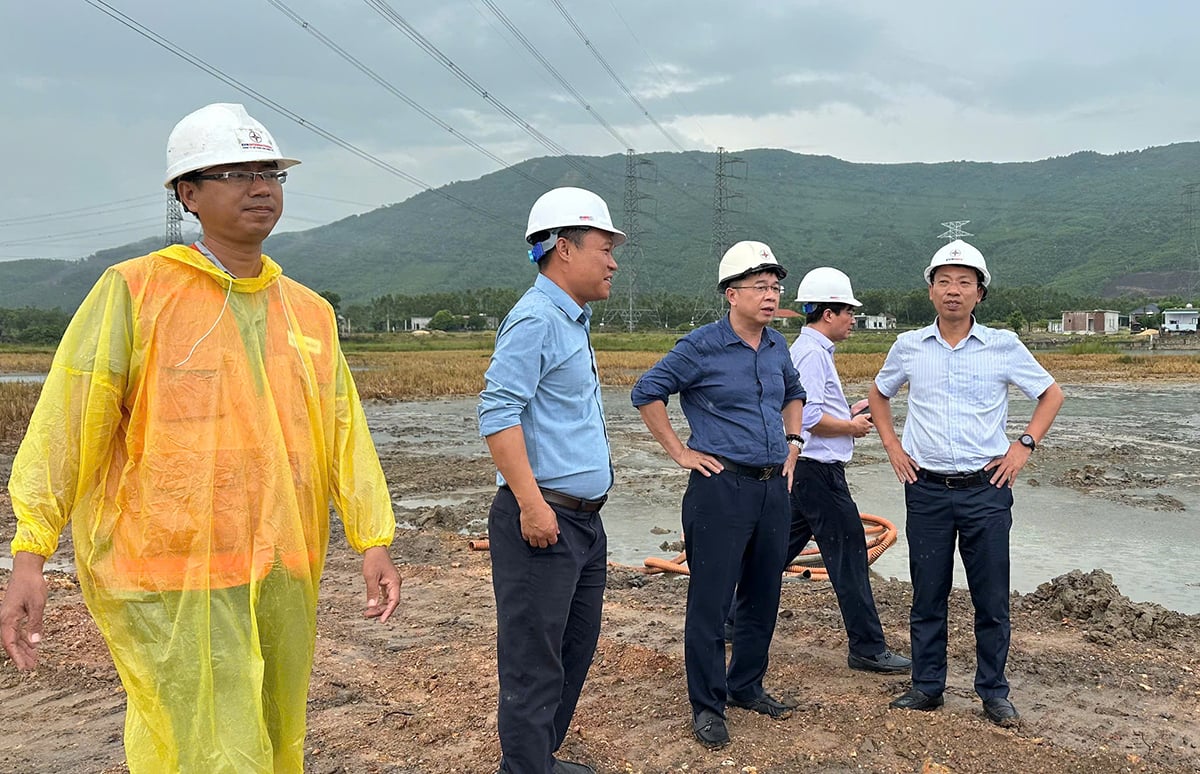

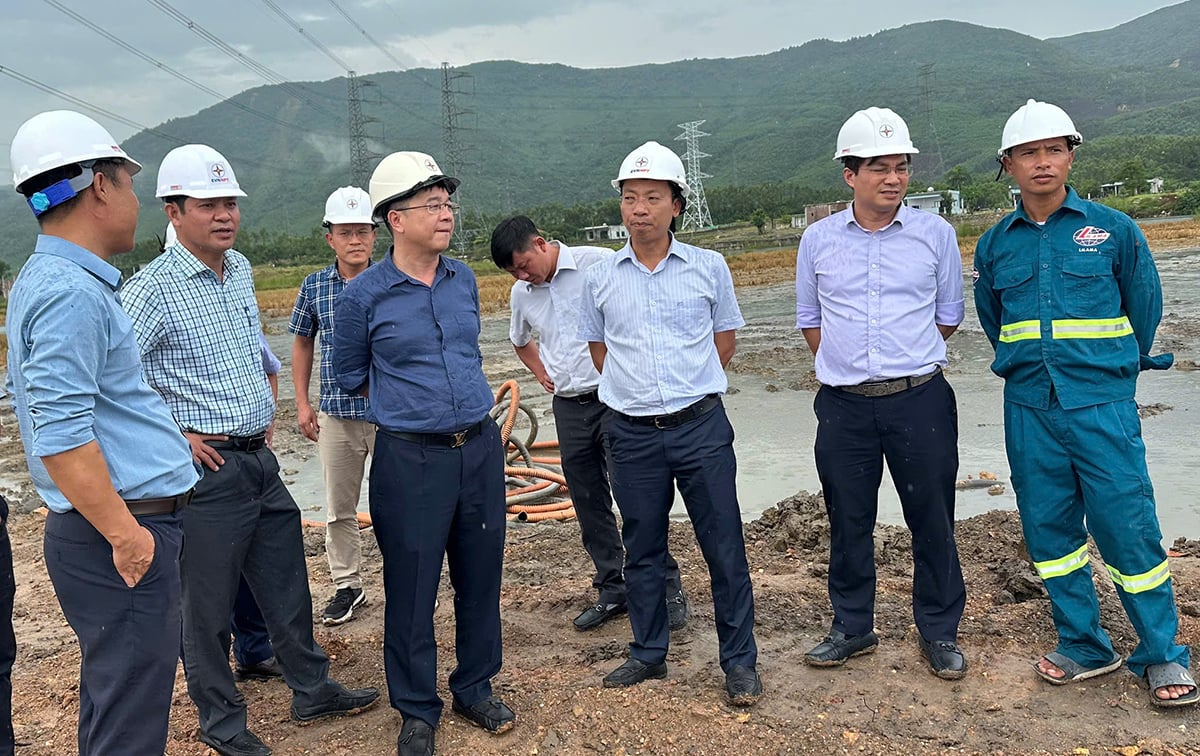

Ngày 3/7/2025, Tổng giám đốc EVNNPT Phạm Lê Phú và đoàn công tác đã đi kiểm tra và đôn đốc tiến độ thi công Dự án Trạm biến áp 220kV Vũng Áng và đấu nối.
Đây là một trong các dự án được Tổng Liên đoàn Lao động Việt Nam và Tập đoàn Điện lực Việt Nam phát động phong trào thi đua đẩy nhanh tiến độ để đáp ứng nhu cầu điện cho tỉnh Hà Tĩnh.

Dự án do EVNNPT làm chủ đầu tư, CPMB thay mặt chủ đầu tư quản lý, điều hành dự án; Liên danh Công ty Cổ phần EVN Quốc tế và Công ty cổ phần Năng lượng tư vấn giám sát; Tổng công ty Lắp máy Việt Nam thi công.
Trạm biến áp 220kV Vũng Áng được xây dựng trên địa bàn xóm Trại, phường Vũng Áng, tỉnh Hà Tĩnh. Tuyến đường dây đấu nối đi qua địa phận các xã Kỳ Lợi, phường Kỳ Thịnh, phường Kỳ Trinh, thị xã Kỳ Anh, tỉnh Hà Tĩnh (nay thuộc phường Vũng Áng và phường Sông Trí).
Trạm được thiết kế với 3 cấp điện áp 220kV, 110kV, 22kV. Trạm có quy mô đến 2030 là 02 máy biến áp 220/110/22kV: 2x250MVA (dự phòng sau năm 2030 máy biến áp thứ 3 - 250MVA). Trong giai đoạn này lắp đặt 1 máy biến áp 220/110/22kV -125MVA. Đường dây đấu nối có chiều dài 2x13,4 km.

Đến nay, công tác xây dựng trạm biến áp cơ bản hoàn thành, còn lại công tác hoàn thiện mặt bằng, rải thảm nhựa đường trong và ngoài trạm. Phần điện đã hoàn thành lắp đặt, đấu nối thiết bị nhất, nhị thứ, máy biến áp. Công tác nghiệm thu đã cơ bản hoàn thành, hiện đang rà soát xử lý các tồn tại.
Phần đường dây 220kV đấu nối là đường găng lớn nhất của dự án trong thời gian qua khi gặp nhiều vướng mắc trong bồi thường giải phóng mặt bằng.
Tuy nhiên, với sự vào cuộc quyết liệt của chính quyền địa phương, đến nay địa phương đã bàn giao 45/45 vị trí cột, 21/25 khoảng néo hành lang tuyến.

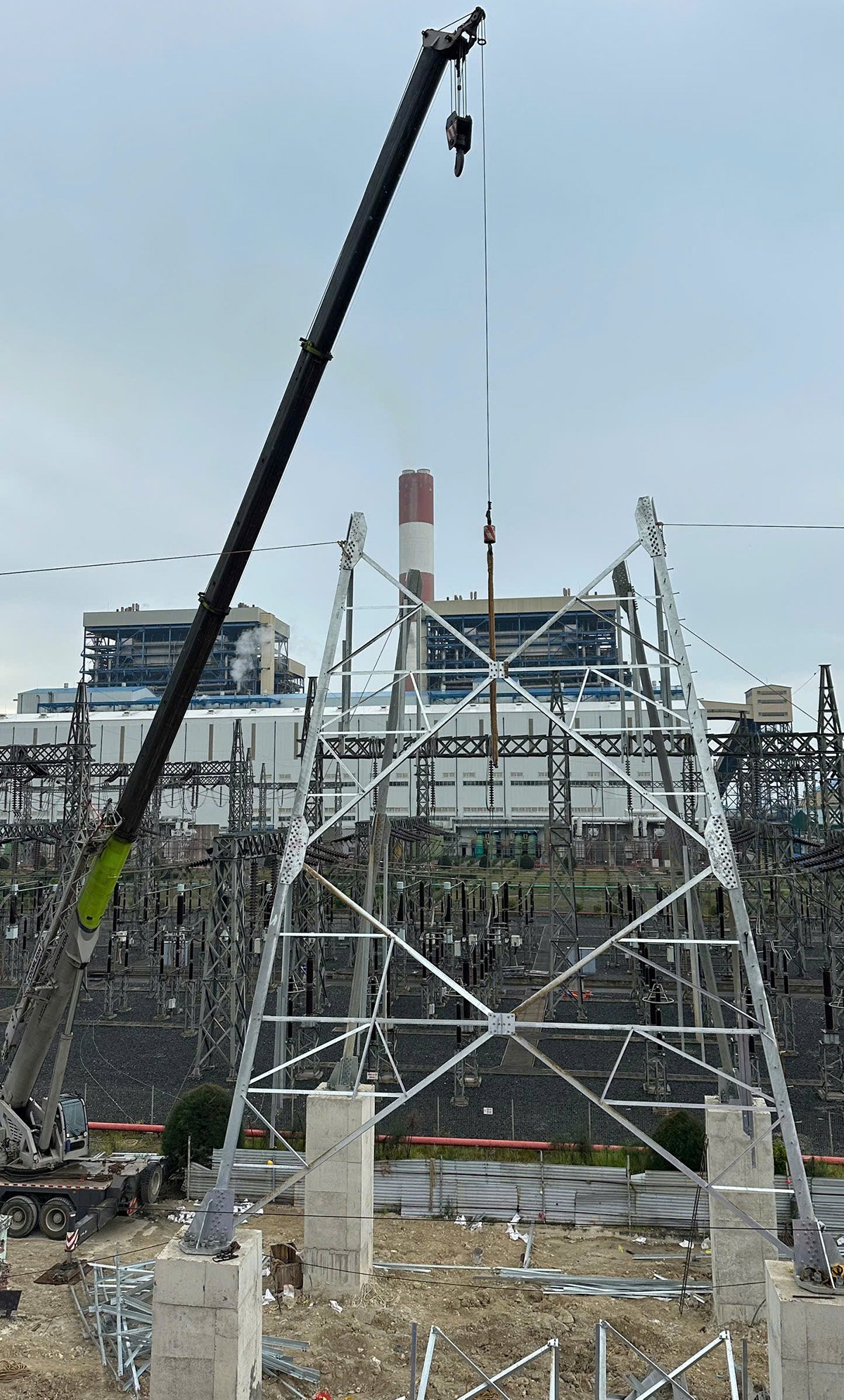

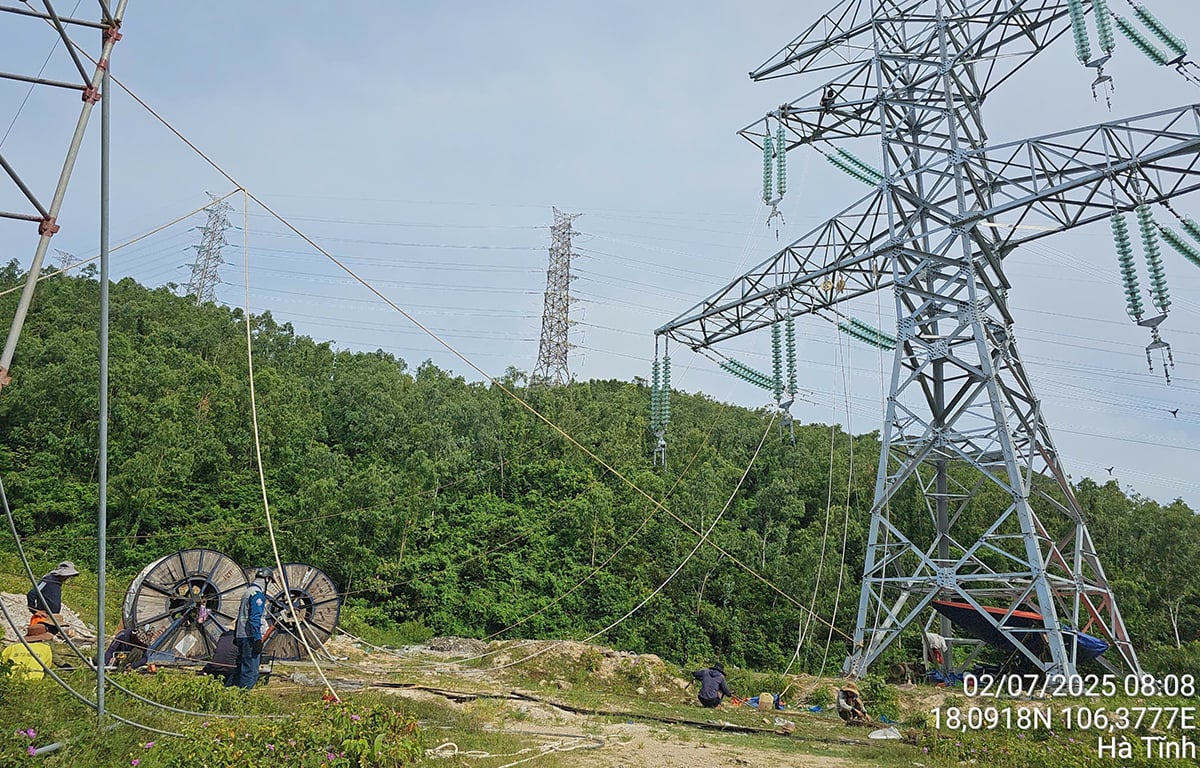

Về tiến độ thi công, dự án đã dựng xong 41/45 vị trí cột, đang dựng 4 vị trí. Dự án đã kéo dây xong 15/25 khoảng néo, đang kéo dây 3 khoảng néo.

Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú cho biết: Đây là dự án rất quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Hà Tĩnh và khu vực trong mùa nắng nóng năm nay. Chính vì vậy, Tổng Liên đoàn Lao động Việt Nam và EVN đã chọn công trình này trong danh mục trọng điểm cấp bách của EVN để hoàn thành đóng điện trong năm 2025 và được EVNNPT, Công đoàn EVNNPT phát động thi đua phấn đấu hoàn thành sớm nhất.
Tổng giám đốc EVNNPT ghi nhận và đánh giá cao những nỗ lực của CPMB và các nhà thầu tham gia dự án đã rất nỗ lực để hoàn thành khối lượng lớn công việc đề ra. Đến nay dự án vẫn còn những vướng mắc về mặt bằng hành lang tuyến, vì vậy CPMB cần phối hợp với các nhà thầu, chính quyền địa phương tổ chức tuyên truyền, vận động để người dân hiểu về ý nghĩa tầm quan trọng của dự án, qua đó ủng hộ bàn giao mặt bằng.
Khối lượng công việc còn lại tuy không nhiều nhưng cần phải sự vào cuộc của cả hệ thống chính trị để tháo gỡ vướng mắc. Vì vậy, Tổng giám đốc EVNNPT yêu cầu các đơn vị cần tập trung cao độ, phối hợp chặt chẽ với chính quyền và người dân địa phương để tuyên truyền vận động, tháo gỡ vướng mắc mặt bằng phần hành lang tuyến. Cùng với đó huy động tối đa nguồn lực đặt quyết tâm hoàn thành dự án trong tháng 7/2025 để thiết thực chào mừng Đại hội Đảng bộ EVN lần thứ IV nhiệm kỳ 2025-2030, chào mừng 96 năm thành lập Công đoàn Việt Nam (28/7/1929 - 28/7/2025).
Các đơn vị tham gia thi công dự án cần huy động nhân lực, vật lực để triển khai đồng loạt đúc móng, dựng cột các vị trí để đảm bảo tiến độ. Trong quá trình thi công cần đặc biệt chú trong an toàn, đặt an toàn lao động cho người và thiết bị là trên hết.

Cũng trong chương trình, Tổng giám đốc EVNNPT Phạm Lê Phú và đoàn công tác đã có buổi làm việc với Đảng ủy, UBND các phường Sông Trí, Vũng Áng (tỉnh Hà Tĩnh) nhằm bàn giải pháp tháo gỡ vướng mắc mặt bằng 4 khoảng néo hành lang tuyến còn lại. Tại buổi làm việc, lãnh đạo EVNNPT nhấn mạnh tầm quan trọng và tính cấp bách của dự án và đề nghị sau khi đã tính đúng, đủ trong bồi thường giải phóng mặt bằng cho các hộ dân mà hộ dân cố tình không hợp tác đề nghị phường Sông Trí, phường Vũng Áng xây dựng biện pháp để bảo vệ thi công.
Tại buổi làm việc, lãnh đạo các phường Sông Trí, Vũng Áng cho biết địa phương nhận thức rõ tầm quan trọng của dự án và sẽ vào cuộc quyết liệt để sớm tháo gỡ vướng mắc, quyết tâm hoàn thành dự án trong tháng 7/2025.
- Cùng chuyên mục
'The Vocalist' Uyên Linh sẽ mang gì tới đại tiệc âm nhạc ở Thành phố Thiên niên kỷ?
Thông tin về đại nhạc hội lớn bậc nhất phía Nam Sài Gòn do T&T Group tổ chức ngày 9/8 này đang tiếp tục nóng lên từng giờ. Tiết lộ mới nhất từ BTC cho biết, “chị đẹp” Uyên Linh cũng đã xác nhận sẽ tham dự sự kiện.
Doanh nghiệp - 06/08/2025 15:59
Sở hữu danh xưng “đáng sống, đáng đến, đáng đầu tư”, Đà Nẵng sắp đón chu kì tăng giá BĐS mới
Trở thành thành phố lớn nhất Việt Nam sau sáp nhập, Đà Nẵng giờ đây không chỉ là điểm du lịch tầm cỡ quốc tế, mà đang vươn mình thành trung tâm kinh tế – công nghệ – tài chính của cả nước, là nơi đáng sống và làm việc với tầng lớp trí thức, chuyên gia, đồng thời cũng là thị trường bất động sản đầy tiềm năng.
Doanh nghiệp - 06/08/2025 14:02
Habeco: Doanh thu quý 2/2025 tăng trưởng, biên lợi nhuận gộp mở rộng
Mặc dù bối cảnh kinh doanh còn nhiều khó khăn, Tổng công ty cổ phần Bia – Rượu – Nước giải khát Hà Nội (Habeco) vẫn ghi nhận kết quả kinh doanh tích cực trong quý 2 và nửa đầu năm 2025 với doanh thu duy trì tăng trưởng, biên lợi nhuận mở rộng, cơ cấu tài chính - dòng tiền vững mạnh,… phản ánh hiệu quả của các giải pháp kinh doanh chủ động được Tổng công ty đề ra và thực hiện ngay từ đầu năm.
Doanh nghiệp - 06/08/2025 13:58
Có gì đặc biệt tại T&T City Millennia, nơi đại nhạc hội lớn bậc nhất phía Nam Sài Gòn sắp diễn ra?
Không chỉ đơn thuần là một khu đô thị mới phía Nam Sài Gòn, nơi đại nhạc hội lớn bậc nhất Tây Ninh tháng 8 này diễn ra, T&T City Millennia còn đang từng bước định hình như một điểm đến văn hóa - du lịch - giải trí, mang trong mình khát vọng tiên phong khai mở như hành trình vĩ đại của nhà du hành Marco Polo, nơi con người vượt qua ranh giới địa lý để kết nối các nền văn minh, thắp sáng tinh thần khám phá và giao thoa văn hóa.
Doanh nghiệp - 06/08/2025 08:00
Bám sát Nghị quyết 68, VPBank bứt tốc mảng SME trong quý II, đồng hành cùng doanh nghiệp
Hưởng ứng tinh thần Nghị quyết 68, VPBank tiên phong mang lại hàng loạt giải pháp tài chính - công nghệ được thiết kế riêng cho SME, ghi nhận kết quả tăng trưởng ấn tượng trong nửa đầu năm 2025.
Doanh nghiệp - 05/08/2025 19:43
Điện sinh hoạt tại Hà Nội tăng kỷ lục do nắng nóng gay gắt đầu tháng 8
Tổng công ty Điện lực TP Hà Nội (EVNHANOI) ghi nhận sản lượng tiêu thụ điện trên toàn thành phố liên tục tăng cao, xác lập nhiều mốc kỷ lục mới chỉ trong vòng 4 ngày đầu tháng.
Doanh nghiệp - 05/08/2025 19:30
Đón thêm tàu bay Airbus, Vietravel Airlines tăng tốc “làm chủ bầu trời”
Ngày 4/8/2025, tại sân bay quốc tế Nội Bài, hãng hàng không Vietravel Airlines chính thức đón tàu bay Airbus A320 thuộc sở hữu của hãng, đánh dấu bước tiếp theo trong hành trình tăng cường năng lực khai thác và phát triển bền vững mà Vietravel Airlines đang kiên định theo đuổi.
Doanh nghiệp - 05/08/2025 19:29
EVNGENCO1 đảm bảo sản xuất điện an toàn, ổn định trong điều kiện thời tiết cực đoan
Tháng 7/2025, Tổng công ty Phát điện 1 (EVNGENCO1) đã hoàn thành tốt nhiệm vụ sản xuất kinh doanh và đầu tư xây dựng, đảm bảo vận hành hệ thống điện an toàn, ổn định, đặc biệt trong bối cảnh chịu tác động lớn của hoàn lưu cơn bão số 3.
Doanh nghiệp - 05/08/2025 19:29
Ca sĩ Đức Tuấn làm mới siêu phẩm nhạc Việt trong đại nhạc hội tại T&T City Millennia
Ca sĩ Đức Tuấn, giọng nam cao đẹp hiếm có của nền nhạc nhẹ Việt Nam, vừa xác nhận sẽ tham gia biểu diễn tại đại nhạc hội với chủ đề “Khơi mạch nguồn Di sản - Vững bước Kỷ nguyên mới”. Sự kiện nghệ thuật đặc biệt này sẽ diễn ra vào ngày 9/8 tại Thành phố Thiên niên kỷ T&T City Millennia (xã Cần Giuộc, tỉnh Tây Ninh), nhằm chào mừng Kỷ niệm 80 năm Cách mạng tháng Tám và Quốc khánh 2/9.
Doanh nghiệp - 05/08/2025 19:26
Viettel đặt mục tiêu tăng trưởng 2 con số, đưa Việt Nam trở thành quốc gia xuất khẩu công nghệ cao
Đảng bộ Tập đoàn Công nghiệp - Viễn thông Quân đội (Viettel) đặt mục tiêu tăng trưởng 2 con số mỗi năm trong giai đoạn 2025 - 2030, làm chủ các công nghệ chiến lược quốc gia và xuất khẩu các sản phẩm công nghệ “Make in Việt Nam”.
Doanh nghiệp - 05/08/2025 19:24
Chủ thẻ ghi nợ quốc tế doanh nghiệp nhận lợi ích kép từ OCB
Gia tăng số lượng thẻ phát hành, quản lý linh hoạt, nâng cấp tổng hạn mức chi tiêu và cải tiến tính năng sao kê giao dịch… là những ưu điểm mới của thẻ ghi nợ quốc tế doanh nghiệp OCB sau khi được nâng cấp. Điều này không chỉ giúp doanh nghiệp tối ưu hóa chi tiêu, mà còn hỗ trợ quản trị tài chính hiệu quả - minh bạch - linh hoạt.
Doanh nghiệp - 05/08/2025 08:00
Private Banking: Cuộc chơi của đẳng cấp, nghệ thuật, thượng lưu không dành cho số đông
Trong thế giới tài chính thượng lưu, tài sản không chỉ đơn thuần là con số. Đó là dấu ấn của tầm vóc, là phong cách sống, là niềm tự hào của một thế hệ và cũng là món quà để lại cho thế hệ tiếp nối.
Doanh nghiệp - 04/08/2025 17:46
OPES lọt Top 10 công ty bảo hiểm phi nhân thọ uy tín nhất Việt Nam 2025 do Vietnam Report công bố
Ngày 1/8/2025 tại TP.HCM, Công ty Cổ phần bảo hiểm OPES được vinh danh tại lễ công bố "Top 10 công ty bảo hiểm phi nhân thọ uy tín" do Vietnam Report phối hợp cùng Báo VietnamNet tổ chức.
Doanh nghiệp - 04/08/2025 17:45
The Centric - dự án được vinh danh 'Thiết kế kiến trúc có ý tưởng xuất sắc nhất châu Á 2025'
Tại thành phố Cảng năng động, dự án The Centric khẳng định vị thế bằng Giải thưởng Kiến trúc & Thiết kế Châu Á 2025 (Asia Architecture Design Awards 2025) ở hạng mục Thiết kế kiến trúc có ý tưởng xuất sắc nhất châu Á.
Doanh nghiệp - 04/08/2025 17:39
FE CREDIT giữ vững vị thế dẫn đầu ngành tài chính tiêu dùng
Bền bỉ trong sứ mệnh dẫn vốn tiêu dùng, FE CREDIT không chỉ trụ vững qua nhiều biến động mà còn duy trì vị thế dẫn đầu, minh chứng qua những giải thưởng uy tín.
Doanh nghiệp - 04/08/2025 17:39
Tổng doanh thu EVNGENCO3 sau 6 tháng đạt gần 23.000 tỷ đồng
Tổng doanh thu EVNGENCO3 sau 6 tháng đầu năm 2025 đạt hơn 22.539 tỷ đồng, hoàn thành hơn 55,3% kế hoạch cả năm.
Doanh nghiệp - 04/08/2025 16:03
- Đọc nhiều
-
1
Cuối năm 2026 sẽ là thời điểm thị trường địa ốc vươn mình mạnh mẽ
-
2
Vì sao một số tỉnh thành tạm dừng tiếp nhận hồ sơ đăng ký dự án đầu tư?
-
3
UOB: Tỷ giá USD có thể đạt đỉnh trong quý III
-
4
Chiến lược đầu tư cần định hình theo chu kỳ tăng trưởng mới
-
5
Dòng vốn đầu tư liên tục 'chảy' vào Khánh Hòa, loạt khu đô thị được khởi động
Đáng đọc
- Đáng đọc
Tổng Bí thư Tô Lâm: 'Bộ tứ trụ cột' để giúp đất nước cất cánh
Sự kiện - Update 2 month ago
Thủ tướng: Cần truyền cảm hứng cho doanh nhân cống hiến vì đất nước
Sự kiện - Update 2 month ago
Chuyên gia: Không nên quá ‘hoảng loạn’ với con số thuế 46% từ Mỹ
Tài chính - Update 4 month ago
